郑州7.20特大暴雨灾害调查报告-盈彩网手机版登录
发布时间:2022-02-28 09:02 信息来源:减灾委办公室
在国务院灾害调查组《河南郑州“7·20”特大暴雨灾害调查报告》中,关于郭家咀水库漫坝事件,调查认定,这是一起因道路建设和施工单位侵占毁坏水工程、有关部门监管不力导致溢洪道堵塞,极端暴雨引发水库漫坝重大险情的违法事件。该事件处理结果,道路建设施工单位3位相关责任人被依法逮捕,有关部门10人被问责。然而,目前我国尚处于快速发展阶段,基建项目遍地开花,项目施工期间加剧灾害风险的现象普遍存在。为了既支撑发展又保障安全,如何从郭家咀水库案例中吸取应有的教训,提出切实可行的改进措施,健全风险管控机制,值得深刻反思。

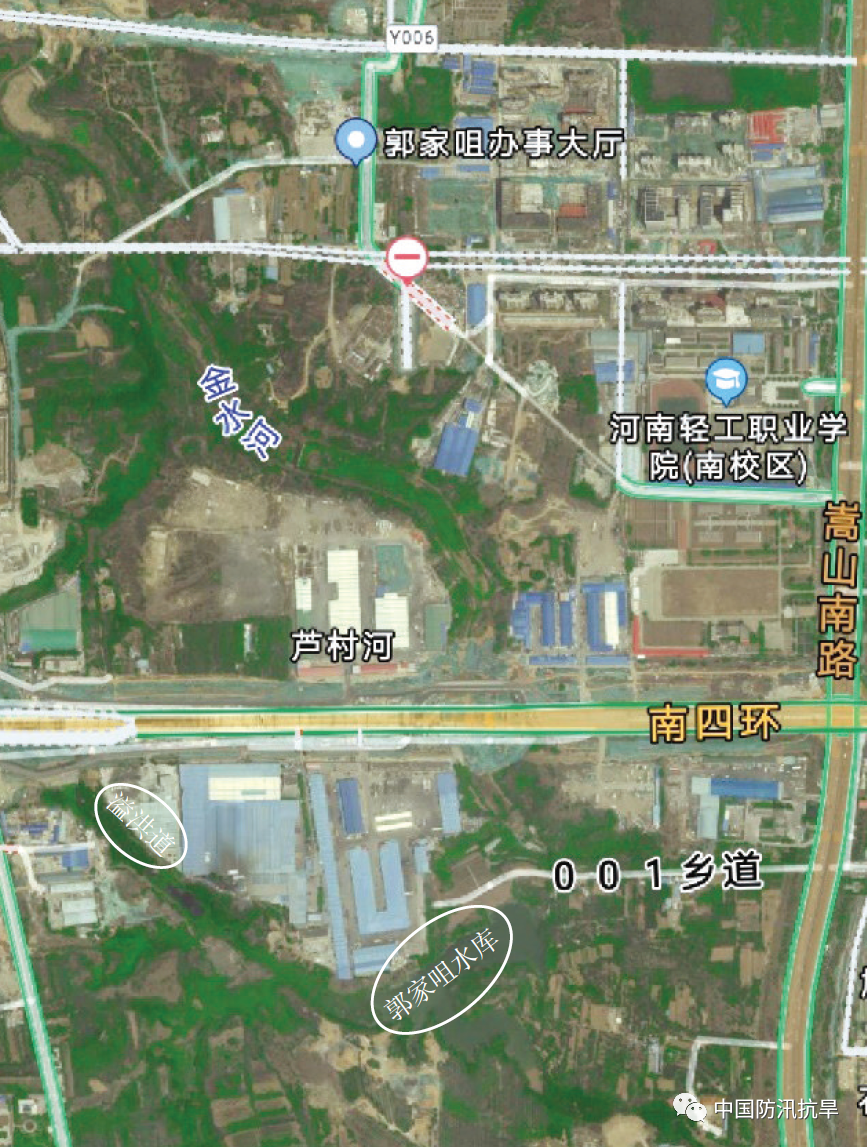

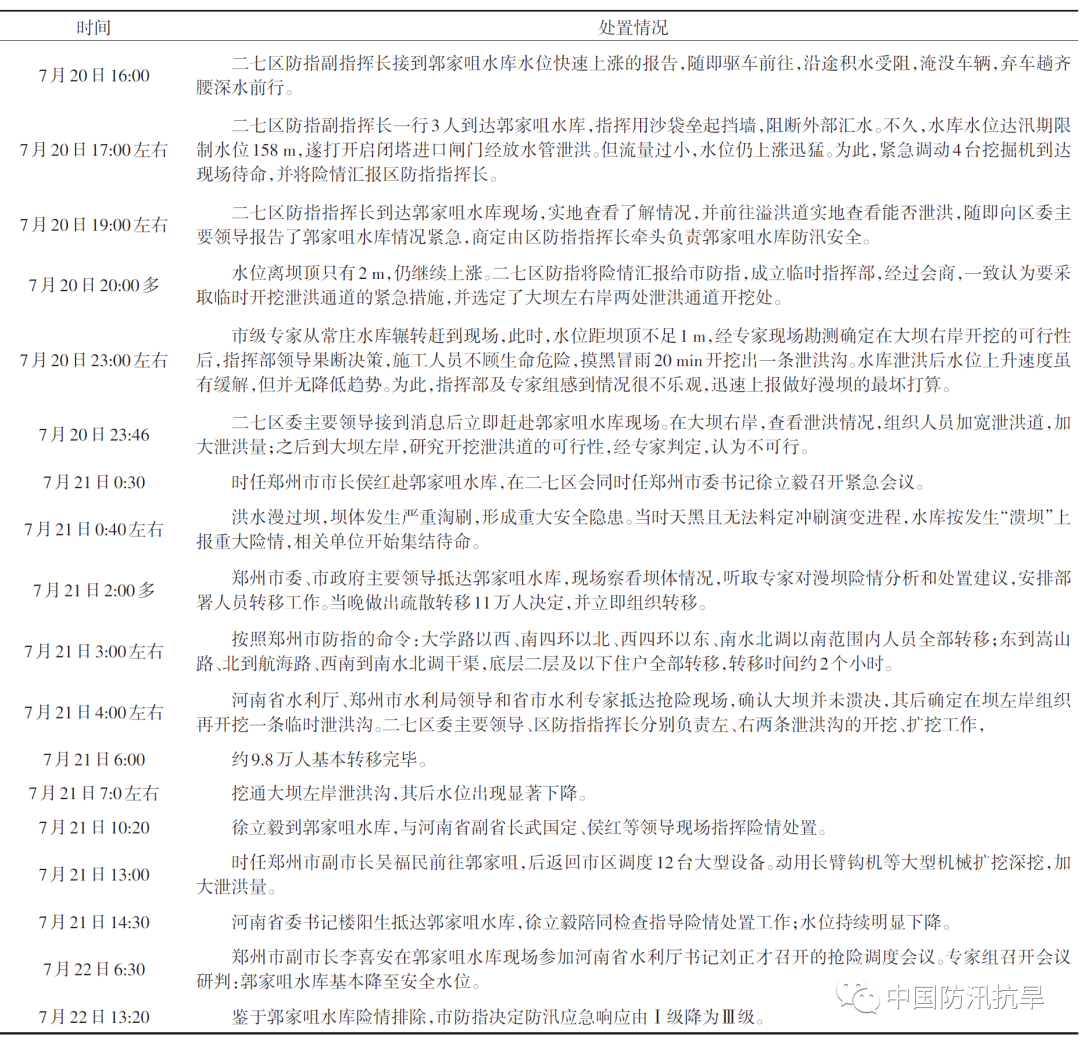

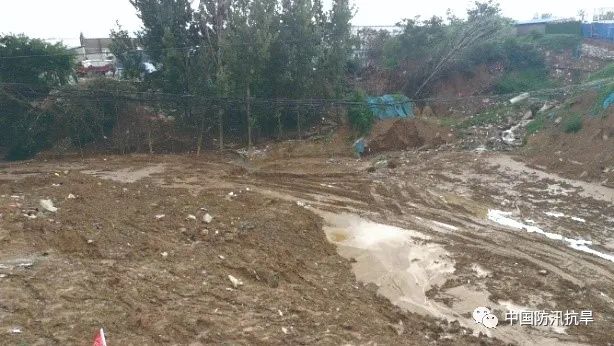

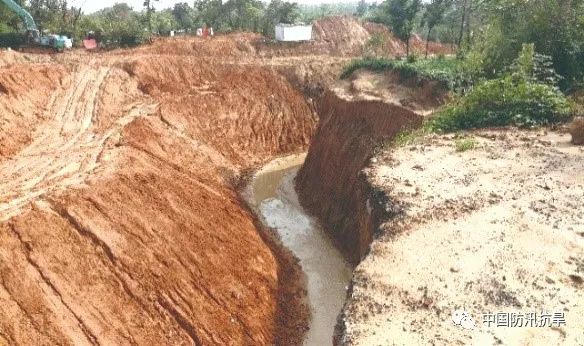

郭家咀水库位于郑州市二七区南部浅山丘陵区,为金水河上游一座以防洪为主、兼顾生态及涵养地下水等综合利用的小(1)型水库,集雨面积仅有13.15平方千米。坝体为土坝,坝顶高程163.5米;原设计总库容487.6万立方米,由于常年淤积挤占,实测库容尚存222.3万立方米。水库下游的金水河流经郑州市主城区后经东风渠汇入贾鲁河(图1)。水库有一放水闸门,但流量很小,仅0.4~5立方米每秒。水库大坝左侧的张李垌沟原为金水河上游左岸一条自然冲沟,建库时经疏挖和护坡,被改造为水库的溢洪道。2010年郭家咀水库完成了除险加固项目,并通过验收。 2018年9月,河南五建建设集团有限公司(以下简称五建)施工建设郑州市南四环路跨张李垌沟(郭家咀水库溢洪道)高架桥时,在溢洪道内修筑施工便道,并在上游侧采用混凝土进行护坡,严重影响水库泄洪安全。 郭家咀水库工作人员巡查时发现这一情况,要求其拆除,并多次到现场督导督办无果,即将此情况上报了郑州市河长办。五建以施工所需为由,仅出具了纸质承诺,施工完成后即拆除。其间,二七区农委及金水源街道工作人员多次要求施工单位提供南四环桥过金水河张李垌段(溢洪道)防洪影响处理评价及审批材料,而施工方在多次催促下仅提供了南四环桥过金水河郭家咀段防洪影响评价的相关材料。2020年12月,五建再次出具纸质承诺,2021年汛前将拆除施工便道,不影响溢洪道泄洪。但是,原预期2021年5月底具备通车条件的南四环路完工日期一拖再拖。2021年二七区汛前检查,发现溢洪道仍然被堵,且四环高架桥下前后约100米范围内堆放了很多施工弃土弃渣,当即要求五建立即恢复原状。然而,五建以四环高架桥为市重点项目不归区政府管为由,既未清理,也未制定必要的度汛方案和应急预案,未落实安全度汛措施。其后水库三个责任人多次要求其疏通溢洪道均被拒。 直至7月中旬郑州市气象部门预报特大暴雨来临,连发多道橙色、红色预警,施工方也未采取相应有效的应急处置措施,导致7月20日下午超记录特大暴雨降临时,郭家咀水库因溢洪道被堵而无法正常泄洪,出现了水库漫顶的重大恶性事件。
责任编辑:王曦鹤
